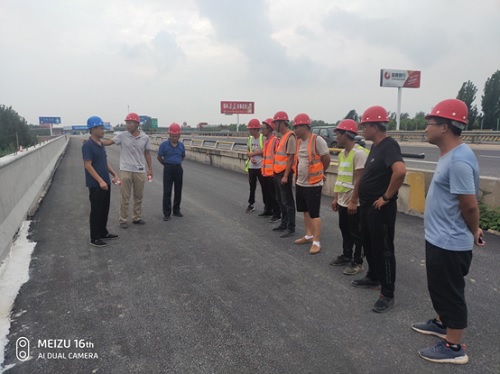

2020年8月14日,總監辦在二標K250+621.887 太平流河大橋左幅拼款外側防撞護欄施工現場召開了防撞護欄施工現場提升會。與會人員有總監辦監理二組組長、現場監理、項目部項目總工、副總工,工區負責人,現場技術員以及勞務協作隊的技術負責人。
會議由項目部副總工主持;副總工提出讓各協作隊伍技術負責人對前期施工防撞護欄中出現的問題指出并拿出相應的解決措施;各協作隊伍技術負責人根據施工情況,現場提出了存在的問題并逐條問題找到相應的措施解決。隨后,項目部總工根據以上問題和解決措施進行了補充。在最后,由總監辦監理二組組長總結發言,對這次防撞護欄施工現場提升會后的現場施工做出了如下幾點要求;
1.鋼筋安裝過程中,首先要對梁板護欄預埋鋼筋進行調直,然后才可以鋼筋綁扎,鋼筋綁扎過程中要掛線(上中下三道)以保證線型和鋼筋保護層合格率。
2.模板安裝過程中,首先對模板進行打磨、試拼、編號,然后涂刷隔離劑。最后一道工序是安裝,安裝過程中也要通過掛線來保證線型順直;模板和鋼筋上的墊塊要緊貼從而保證鋼筋保護層的合格率。
3.混凝土澆筑過程中,首先試驗室要對混凝土配合比調整到最佳狀態,在澆筑時分層澆筑(五層)、分層振搗;在倒角位置,振搗棒振搗時要配合人工用橡皮錘捶打,把倒角位置處的氣泡剔除以減少倒角位置的表面氣泡;在澆筑時要避免高溫,保證混凝土水分以減少表面裂紋。
4.混凝土養護,澆筑完要進行二次收面;二次收面完成以后要撒一次水,在拆除模板后再用高位養生桶滴管進行養生,護欄表面一布一膜要用鋼筋卡子卡住。二標項目部一定要按照以上要求養生七天,否則總監辦將根據養生期內養生不到位的部分進行處罰。
5.要求項目部各協作隊伍各再做一次首件。
通過本次防撞護欄施工現場提升會,將二標前期施工的種種問題進行了規范和總結,以免在剩余的防撞護欄施工出現相同的問題??偙O(jiān)辦將與二標項目部攜手,在日蘭巨菏“品質工程”的道路上更進一步。
推薦新聞
-
東泰咨詢公司監理的濟廣高速公路濟南至菏澤段改擴建工程(長清段)正式通車運營
2024年9月26日上午10點,歷經30個月的不懈奮戰,山東東泰工程咨詢有限公司濟廣高速公路濟南至菏澤段改擴建工程一駐地辦順利完成各項監理任務,成為全線首個通車標段。濟廣高速公路濟南至菏澤段(以下簡稱 -
第十二屆交通監理檢測文化建設研討會暨行業科普講解大賽決賽在山東威海召開
6月6日,由中國交通建設監理協會、《中國公路》雜志社主辦,《中國交通建設監理》雜志承辦,山東高速工程咨詢集團有限公司、山東格瑞特交通科技有限公司、山東東泰工程咨詢有限公司、山東恒建工程建設集團有限公司
