陳黨線河南村西段改建工程K0+335 西巴漏河大橋跨徑布置為 17+3×35+17m,共一聯,橋梁全長 146.08m,交角 90,橋?qū)?6m。上跨跨西巴漏河采用跨徑 35m 裝配式預應力混凝土小箱梁,梁高 1.8m,布置 3片中梁和 2片邊梁,橋面采用 10cm 厚瀝青混凝土橋面鋪裝+防水層+10cm 厚 C50 混凝土橋面現澆層。上跨西巴漏河兩側道路采用跨度 17m 波紋鋼組合橋面板組合橋梁,梁高 1.041m,布置 7 片焊接工字鋼主梁,采用波紋鋼-混凝土組合橋面板,橋面采用 10cm 厚瀝青混凝土橋面鋪裝+防水層。
本項目由四公司章丘監理部負責監理,項目承接后,立即按業主及招標文件要求組建總監辦。

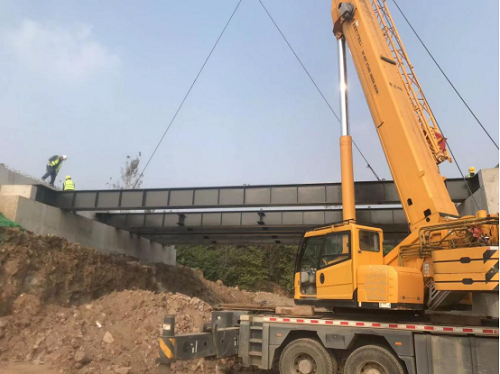

11月8日開始鋼梁吊裝,經過兩天施工,于11月9日順利完成14片17米鋼梁吊裝工作。在鋼梁施工過程中,總監辦與施工單位研究制定了詳細的施工方案,具體內容如下:
1)為確保制造質量,鋼結構制造工藝除另有規定外,均應符合《公路橋涵施工技術規范》(JTG/T F50-2020)的要求。
2)鋼梁制造前,制造廠應對設計圖進行工藝性審查,且繪制加工圖,編制制造工藝,當需要修改設計時,應取得設計單位的同意,并簽署設計變更文件。

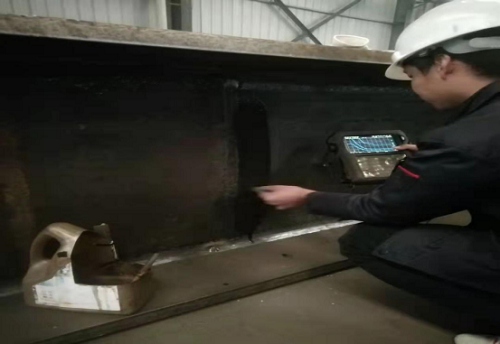

3)加工單位應根據鋼梁的接頭形式,依據相關規范進行焊接工藝評定試驗,并編制詳細的焊接工藝評定報告。通過試驗確定合適的焊接坡口尺寸、焊接參數,盡可能選用焊接變形小和焊接收縮小的焊接工藝。采取控制焊接變形和降低焊接殘余應力的有效措施,以確保焊接質量和結構的安全。
4)為了確保鋼梁的安裝精度,加工單位應在工廠對鋼梁節段進行整體試拼裝,并對試拼裝的誤差及時采取措施進行糾正,避免誤差累積。
5)鋼梁的所有構件均為廠內制造,需在廠內按照實際工況完成預拼裝和檢驗工作,確保所有構件符合精度要求和現場實際情況后出廠。
6)鋼梁安裝,首先吊裝鋼主梁,然后吊裝橫梁,將鋼梁與橫梁組裝,施工時,鋼梁節段的吊點由施工單位根據吊裝設備和起吊方式自行確定,但必須設在腹板與橫向加勁肋、橫梁相交處,以避免鋼梁產生局部變形。大風天氣應停止施工,并采取措施,防止人員、設備墜落。
推薦新聞
-
東泰咨詢公司監理的濟廣高速公路濟南至菏澤段改擴建工程(長清段)正式通車運營
2024年9月26日上午10點,歷經30個月的不懈奮戰,山東東泰工程咨詢有限公司濟廣高速公路濟南至菏澤段改擴建工程一駐地辦順利完成各項監理任務,成為全線首個通車標段。濟廣高速公路濟南至菏澤段(以下簡稱 -
第十二屆交通監理檢測文化建設研討會暨行業科普講解大賽決賽在山東威海召開
6月6日,由中國交通建設監理協會、《中國公路》雜志社主辦,《中國交通建設監理》雜志承辦,山東高速工程咨詢集團有限公司、山東格瑞特交通科技有限公司、山東東泰工程咨詢有限公司、山東恒建工程建設集團有限公司
