濟南至濰坊高速公路工程由山東高速集團有限公司投資建設,三合同由中國五冶集團有限公司、中國十七冶集團有限公司(聯合體)承建,四合同由中交一公局集團有限公司承建。山東東泰工程咨詢有限公司承監三、四合同的監理任務.
對于護欄已經施工了一段時間了,根據總監辦的督察決定再次召開護欄施工控制要點現場會議,加強護欄施工澆筑混凝土和養生問題。
1.混凝土澆筑

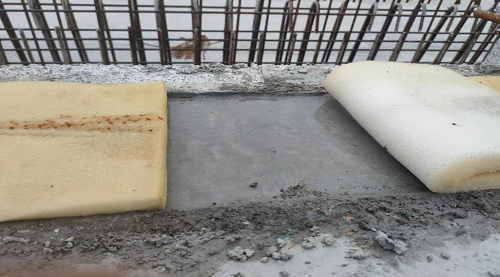

(1)澆筑混凝土前,模板和鋼筋清潔干凈,不得有雜物,經報檢合格、批準后方可澆注混凝土。
(2)控制護欄混凝土的現場坍落度,按規范要求制作砼試件,采用罐車直接進行澆筑。護欄混凝土的現場坍落度宜控制在120mm-140mm,砂率宜不大于3%,且不宜采用泵車澆筑,可采用溜槽或吊斗,以減少混凝土表面氣泡。
(3)混凝土采用集中拌和,混凝土攪拌車運輸,插入式振搗棒振搗,混凝土澆筑時宜采用分四層澆筑的方法,第一層控制在 25cm 左右,第二層澆筑30cm,第三層30cm,第四層 35cm 左右,澆筑到護欄頂。對護欄部位的混凝土,應勤布料,加強對護欄下部混凝土的振搗,直到拌和料停止下落,不再冒氣泡并泛出水泥漿為止。做到混凝土表面泛漿、不下沉、不起泡為原則,防止過振漏振。同時陰角處、模板外側及時用橡膠錘連續敲擊或采用附著式振搗器,利于排除氣泡。
(4)澆筑時振搗棒要快插、慢拔,以便使氣泡充分溢出。振搗棒要插入已振完混凝土下層5cm,消除分層接縫;振搗時嚴禁碰撞模板,以免模板損傷,影響混凝土外觀質量?;炷翝仓B續進行,如因故必須間斷時,其間斷時間小于前層混凝土的初凝時間或重塑的時間。
(5)澆筑至護欄頂面時,派專人進行頂面抹面修整,確保護欄成型后頂面光潔,線形順暢。護欄混凝土澆注完成后,頂面采用三次收漿,第一次用木抹子抹平,第二次用鐵抹子抹平壓光,第三次待混凝土初凝時用抹子用力軋光,防止橫向裂縫的出現。
(6)澆筑混凝土期間,設專人檢查模板、鋼筋和鋼筋預埋件等穩固情況,當發現有松動、變形、移位時,及時處理。
(7)嚴格控制混凝土拆模時間,混凝土澆筑完成12小時內不得進行拆模且強度達2.5MPa以上開始拆模,拆模時不應采用大錘、撬棍硬砸猛撬,防止混凝土的外形和內部受到損傷。
(8)禁止對水泥砼防撞護欄表面進行任何形式的裝飾、修飾。
2.養生
(1)混凝土澆筑完成,待混凝土表面收漿及初凝后對混凝土頂部進行保濕養護。
(2)當混凝土強度達到5MPa拆模后,及時對混凝土構件表面進行覆蓋灑水保濕養護。
(3)養生采用覆蓋土工布,土工布覆蓋后立即打濕,采用U型鋼筋卡牢固,不得因養護不及時而導致混凝土收縮裂縫,早期養護必須派專人負責,灑水保濕養護時間不小于7天。
推薦新聞
-
東泰咨詢公司監理的濟廣高速公路濟南至菏澤段改擴建工程(長清段)正式通車運營
2024年9月26日上午10點,歷經30個月的不懈奮戰,山東東泰工程咨詢有限公司濟廣高速公路濟南至菏澤段改擴建工程一駐地辦順利完成各項監理任務,成為全線首個通車標段。濟廣高速公路濟南至菏澤段(以下簡稱 -
第十二屆交通監理檢測文化建設研討會暨行業科普講解大賽決賽在山東威海召開
6月6日,由中國交通建設監理協會、《中國公路》雜志社主辦,《中國交通建設監理》雜志承辦,山東高速工程咨詢集團有限公司、山東格瑞特交通科技有限公司、山東東泰工程咨詢有限公司、山東恒建工程建設集團有限公司
