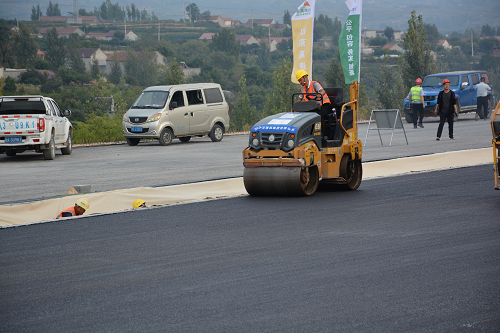

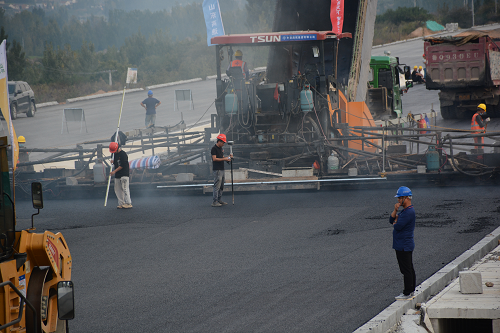

臨臨高速第八標段瀝青路面中面層AC-20C試驗段順利鋪筑已完成,這標志著臨臨高速第八標段路面工程轉入瀝青路中面層施工階段。路面結構層為10cm厚大粒徑透水性改性瀝青混合料(LSPM-30) +8cm厚粗粒式瀝青混凝土(AC-25C)+6cm厚中粒式改性瀝青混凝土(AC-20C)+4cm厚改性瀝青瑪蹄脂碎石混合料(SMA-13),此次鋪筑段落為主線K146+995~K147+520段,長度為525m,總面積為3780㎡。在臨臨高速第六駐地辦及項目部技術管理人員、山東省科研所指導人員的共同見證下順利攤鋪,現場測試瀝青混凝土到場溫度為172-183℃左右,攤鋪溫度為175-167℃,終壓溫度為110℃,試驗段各項試驗檢測指標全部符合設計及規范要求,此次試驗段確定了松鋪系數為1.25。

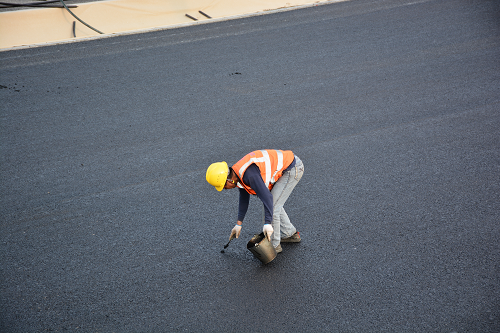

為順利完成此次試驗段鋪筑,駐地辦、項目部人員分工明細,各自負責完成分配的檢測任務,詳細的收集各項試驗段數據,并提前對拌和設備、機械、原材料等進行了充分檢查準備,此次鋪筑采用了瑪連尼5000型拌合樓,攤鋪設備為長城sp1860-3型全斷面攤鋪機,雙鋼輪采用三一、寶馬格13t壓路機,膠輪為三一30t九輪式壓路機,8噸小雙鋼輪壓路機。施工現場對出現的離析部位進行了撒布細料找補的方式進行處理,對碾壓完成后出現的開口人工補料,邊部壓實采用8噸小壓路機進行碾壓。
此次瀝青混凝土中面層試驗段的成功鋪筑,標志著臨臨高速第八標段路面項目進入瀝青層施工的攻堅階段,為順利完成臨臨高速年度目標奠定了堅實基礎。
